Dominion Energy近日发布公告披露,美国弗吉尼亚海上风电(CVOW)项目的预计总成本增加了9%。目前,该风电场已完工约50%,有望在2026年底按时完工。

Dominion表示,由于区域电网运营商PJM分配的网络升级成本增加,以及陆上电力互联成本较高,CVOW项目的预计总成本(包括应急费用但不包括融资成本)已上涨约9%,从98亿美元增至107亿美元,这是自2021年11月向弗吉尼亚州公司委员会(SCC)提交初始预算以来的首次也是唯一一次增长。
弗吉尼亚海上风电项目位于弗吉尼亚海岸外约27英里处,总装机容量2.6GW,拟安装176台西门子歌美飒14.7MW海上风机和三座海上变电站。该项目是美国在建的最大海上风电项目,建成后将产生足够的可再生能源为多达66万户家庭供电。

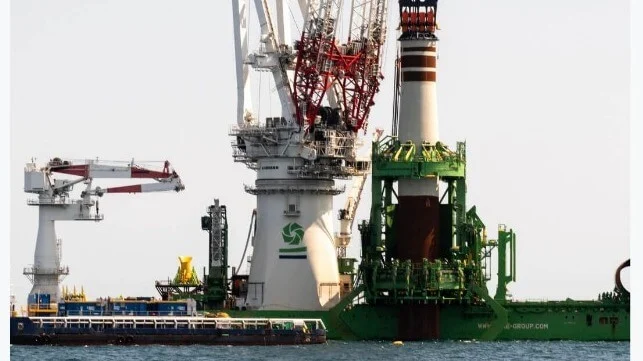

此外,由Dominion Energy投资建造的美国首艘符合《琼斯法案》的海上风电安装船“Charybdis”号目前已完成96%,并已在德克萨斯州布朗斯维尔(Brownsville)开始海上试航。该船预计于2025年初交付,于2025年第三季度开始为CVOW项目安装海上风机。
