国家电投河北衡水两项风电项目EPC工程招标

10月16日,国家电投电子商务平台发布国家电投五凌电力河北省景县50MW风电项目以及国家电投五凌电力河北省阜城县19.65MW分散式风电项目 EPC总承包招标公告。

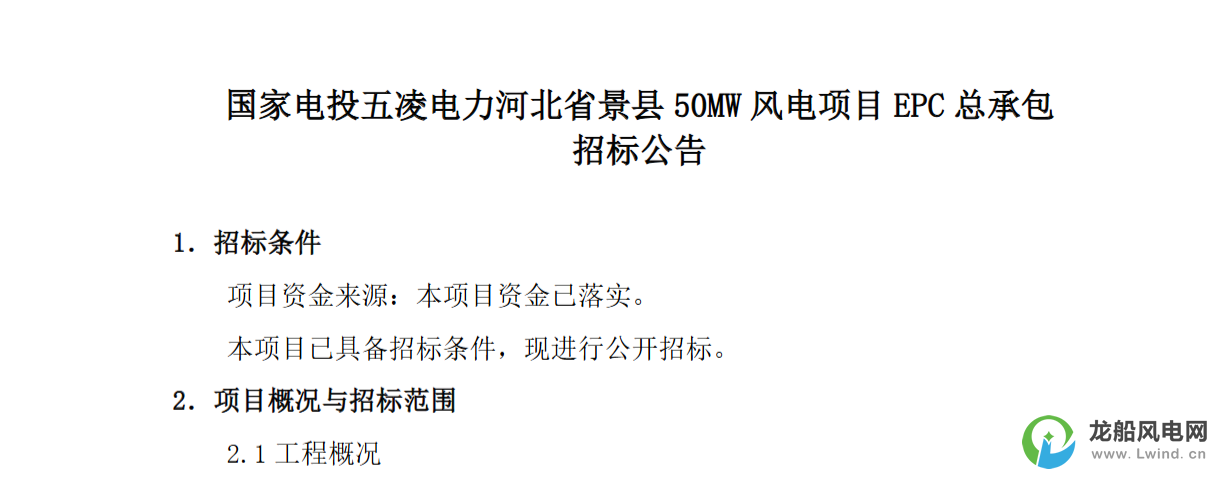

国家电投五凌电力河北省景县50MW风电项目

公告显示,国家电投五凌电力河北省景县50MW风电项目位于河北省衡水市景县后留名府乡、温城乡、降河流镇,装机容量为50MW,规划安装2台单机容量为6.25MW 的风电机组和5台单机容量为7.5MW的风电机组,轮毂中心高度均为180m,塔筒采用混塔+钢塔。新建一座110kV升压站,安装1台50MVA主变,本期50MW 风电场项目通过2回35kV集电线路接入配套新建的110kV升压站,再通过1回110KV线路接入疆能升压站110KV侧备用间隔,经疆能升压站~景县站110KV线路接入电网,年上网电量为127827MW·h,年等效满负荷小时数为2556.54h。本项目不建设配套储能,储能采用租赁方式。

招标范围:本工程(含送出工程)采用项目总承包模式,除项目工程监理、风力发电机组设备及附属设备、塔筒(预应力锚缆等全部塔筒部件)由招标人提供外,本项目从前期至通过竣工验收为止所需要的全部工作均在本次招标范围内,包括但不限于以下内容:

(1)项目(含110kV送出线路)前期和合法合规手续办理,包括但不限于取得用地预审与选址意见、送出线路核准、军事、文物、地灾、压覆矿、环评、水保、安评、职业病、接入、安质环、社稳(征地及项目)、鸟评、洪评(如有)、节能(如有)、航评等前期专题,林业、建设用地批复、消防、取水证、电力业务许可证、四证(建设用地规划许可证、建设工程规划许可证、建筑工程施工许可证、不动产权证)等合法合规手续,所有手续办理均包括报告编制、评审、协调及取得相应手续批文、证书。(2)征租地及临时补偿,包含但不限于所征租土地费用、征用土地使用税(建设期)、耕地占补平衡指标购买费、永久征地社保费、权证工本费、林地补偿费、林草地植被恢复、土地复垦(含验收)、房屋拆迁费的支付和政府协调及工作经费等。(3)勘察设计:风电主体及送出工程勘察、竣工地形测绘、临时工程的设计、初步设计、施工图设计、竣工图、技术文件编制、技术服务以及为保证本项目正常建设、调试、验收所需全部技术文件。(4)设备采购:除风力发电机组及附属设备、塔筒(含预应力锚缆等塔筒全部部件)外的所有设备、材料的供货、催交、运输、接车、接货、验收、仓储保管及监造;包含但不限于箱变、110kV升压站、110kV送出线路、对侧间隔改扩建、35kV 集电线路所需全部设备。(5)建安工程:风电场工程、升压站工程、集电线路工程、送出线路工程、对侧端改造工程的建设及安装工程、场内外及进场道路工程、高速出口至风电场各机位改扩建及新建道路工程,包含桥梁检测与改扩建、杆线改迁、障碍物清理及恢复、水土保持工程、环境保护工程、临建工程等。(6)试验及试运行:设备安装调试至竣工阶段所有试验、试运行、协调工作。(7)验收:风机设备、安全设施、职业卫生、消防、水环保、竣工验收等所有验收。负责项目建设过程中的安全、工期、质量和验收等工作,直至项目所需的全部证照办理完毕及项目移交前的全部工作。(8)所有对外关系处理(包括但不限于负责完成并网调度协议签订、取得上网电价批复、购售电合同签订等相关工作)。(9)按照五凌电力增量集中式风电智慧场站要求建设智慧场站。(10)其他工作:含安全文明施工标准化设施配置;施工期风机、道路、围栏、电气一二次设备设施标示标牌,按照五凌电力有限公司《新能源场站安全可视化设施管理标准》实施。

工期要求:工程建设总工期12个月。本工程计划2026年11月开工,2027年11月全部机组并网发电,全投后12个月完成工程竣工验收。具体开工时间以发包人或监理人正式通知为准。

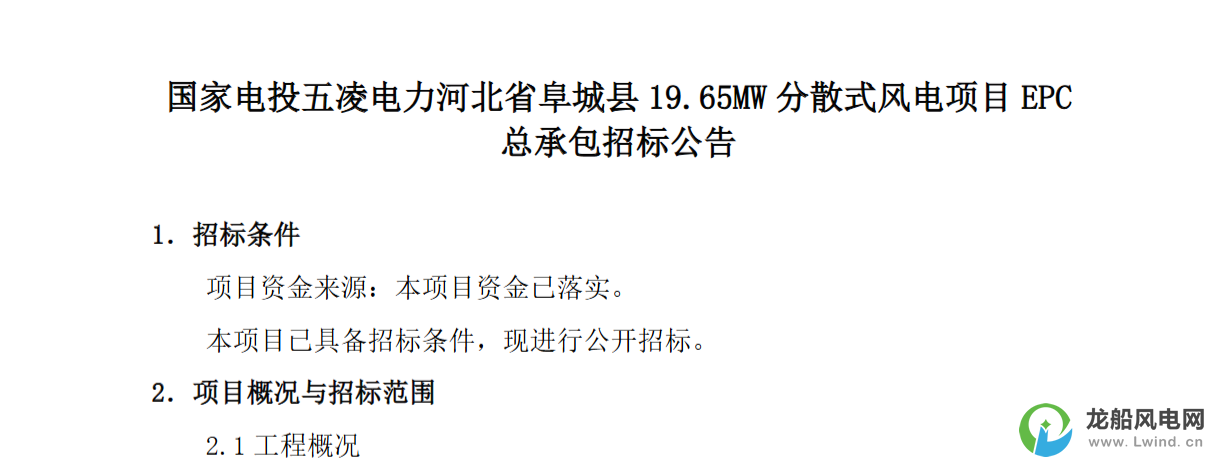

国家电投五凌电力河北省阜城县19.65MW分散式风电项目

公告显示,河北省阜城县19.65MW分散式风电项目位于河北省衡水市阜城县霞口镇周乔村,总装机规模为19.65MW,规划安装2台单机6.25MW和1台单机7.15MW的混塔风电机组,轮毂高度均为180m,按照风机容量15%,2h配置储能,根据接入系统要求采用构网型风储一体机。预计年上网电量为43245.17MW·h,年等效满负荷利用小时为2200.31h。

招标范围:本工程采用项目总承包模式,除项目工程监理、风力发电机组设备及附属设备、塔筒(预应力锚缆等全部塔筒部件)由招标人提供外,本项目从前期至通过竣工验收为止所需要的全部工作均在本次招标范围内,包括但不限于以下内容:

(1)项目前期和合法合规手续办理,包括但不限于取得用地预审与选址意见、军事、文物、地灾、压覆矿、环评、水保、安评、职业病、接入、安质环、社稳(征地及项目)、鸟评、洪评(如有)、节能(如有)、航评等前期专题,林业、建设用地批复、消防、取水证、SSDA安全性复核、电力业务许可证、四证(建设用地规划许可证、建设工程规划许可证、建筑工程施工许可证、不动产权证)等合法合规手续,所有手续办理均包括报告编制、评审、协调及取得相应手续批文、证书。(2)征租地及临时补偿,包含但不限于所征租土地费用、征用土地使用税(建设期)、耕地占补平衡指标购买费、永久征地社保费、权证工本费、林地补偿费、林草地植被恢复、土地复垦(含验收)、房屋拆迁费的支付和政府协调及工作经费等。(3)勘察设计:风电主体勘察、竣工地形测绘、临时工程的设计、初步设计、施工图设计、竣工图、技术文件编制、技术服务以及为保证本项目正常建设、调试、验收所需全部技术文件。(4)设备采购:除风力发电机组及附属设备、塔筒(含预应力锚缆等塔筒全部部件)外的所有设备、材料的供货、催交、运输、接车、接货、验收、仓储保管及监造;包含但不限于箱变、35kV开关站、35kV集电线路所需全部设备。(5)建安工程:风电场工程、开关站工程、集电线路工程、场内外及进场道路工程(即阜城收费站(邯港高速)高速出口至风电场各机位改扩建及新建道路工程,包含桥梁检测与改扩建、杆线改迁、障碍物清理及恢复等)、水土保持工程、环境保护工程、临建工程等。(6)试验及试运行:设备安装调试至竣工阶段所有试验、试运行、协调工作。(7)验收:风机设备、安全设施、职业卫生、消防、水环保、竣工验收等所有验收。负责项目建设过程中的安全、工期、质量和验收等工作,直至项目所需的全部证照办理完毕及项目移交前的全部工作。(8)所有对外关系处理(包括但不限于负责完成并网调度协议签订、取得上网电价批复、购售电合同签订等相关工作)。(9)按照五凌电力增量集中式风电智慧场站要求建设智慧场站。(10)其他工作:含安全文明施工标准化设施配置;风机、道路、围栏、电气一二次设备设施标示标牌,按照五凌电力有限公司《新能源场站安全可视化设施管理标准》实施。

工期要求:工程建设总周期为6个月。本工程计划 2026年11月底项目开工,2027年5月31日全部机组并网发电,全投后6个月完成工程竣工验收。具体开工时间以发包人或监理人正式通知为准。
