由于施工船舶延误,Equinor旗下美国Empire Wind 1海上风电项目首次发电时间预计将推迟。

Equinor首席执行官Anders Opedal季度业绩发布会上表示,项目整体进度已完成约80%,剩余工作主要涉及风机安装。由于支持风电安装船的配套船舶出现延误,风机安装工作将比原计划推迟几个月,因此首次发电将推迟至明年上半年。
Empire Wind 1海上风电项目位于纽约长岛东南方向25至48公里处,总装机容量810MW,计划安装54台维斯塔斯V236-15MW海上风机,原计划2026年底实现首次发电,2027年全面投产。

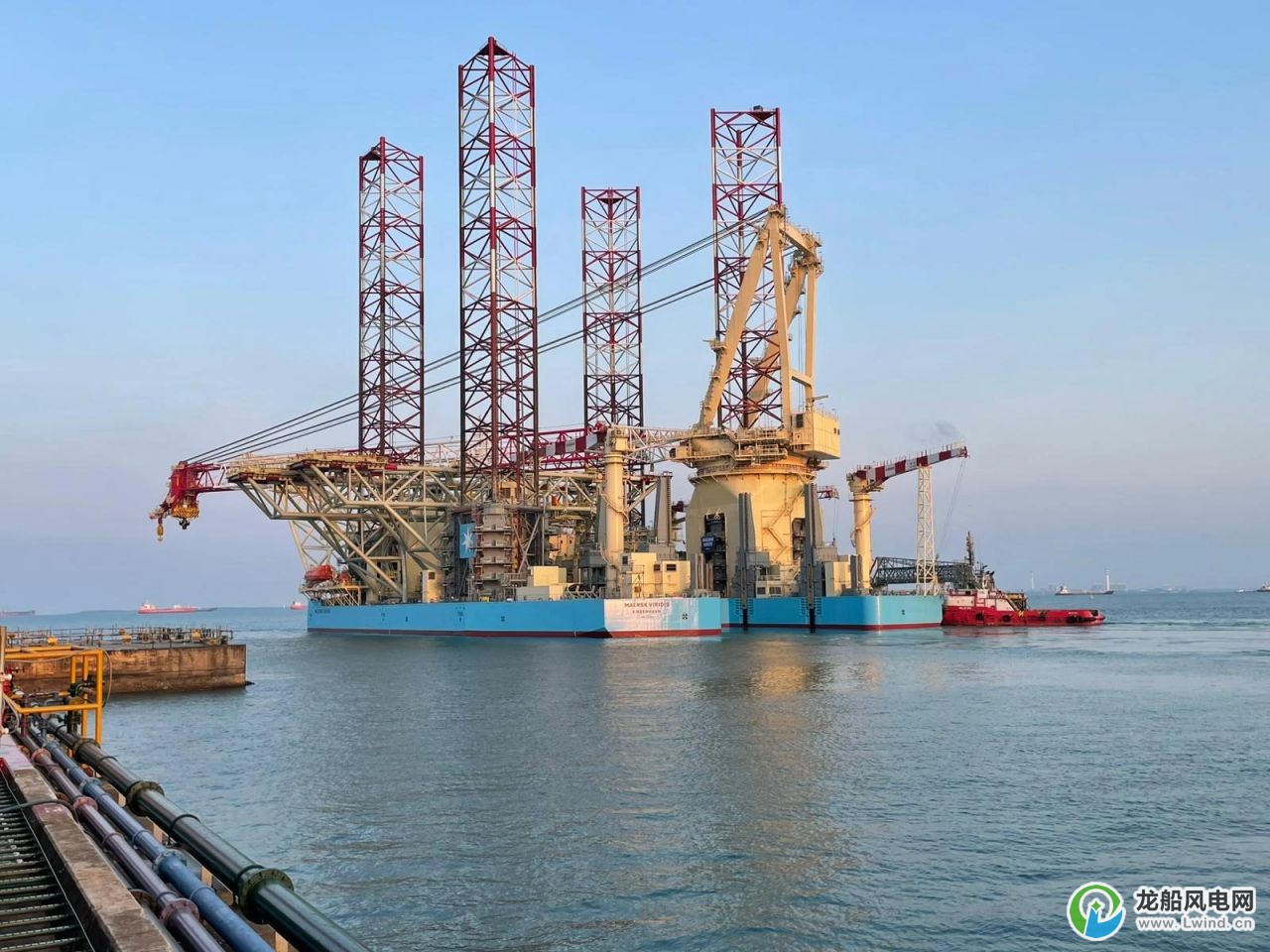

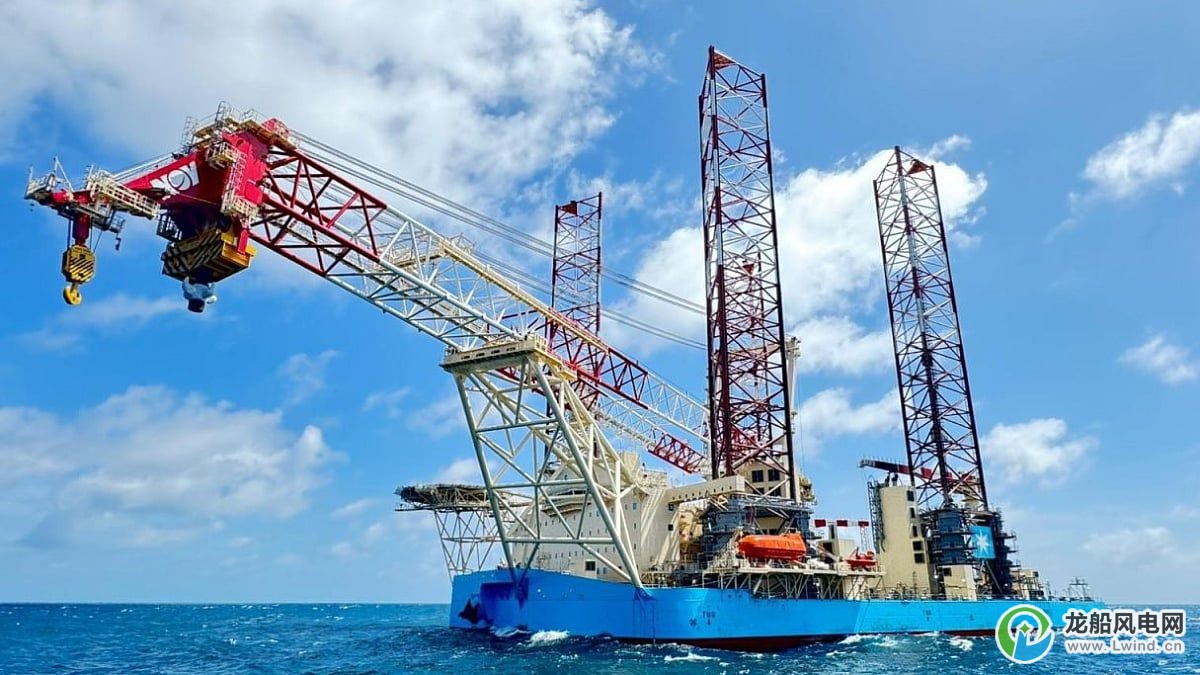

项目风机安装工作由马士基海上风电(Maersk Offshore Wind)旗下风电安装船“Maersk Viridis”号负责。该船专为Empire Wind 1项目设计,于8月抵达密西西比州帕斯卡古拉附近海域,目前正对其独特的驳船系统开展实操培训与测试。

由于“Maersk Viridis”号悬挂丹麦国旗,不符合美国《琼斯法案》要求,该船采用基于接驳船的安装设计,将长期驻扎在海上风电场进行连续安装,利用符合《琼斯法案》要求的专用拖船和驳船往返装载港运输海上风机组件,并配备用于固定驳船的稳定系统以及步行作业舷梯。
Equinor首席财务官Torgrim Reitan透露,此次延误不会影响项目总投资规模以及投资税收抵免政策,风机安装工作预计将于12月下旬开始,风电场预计明年上半年将实现首次发电。
