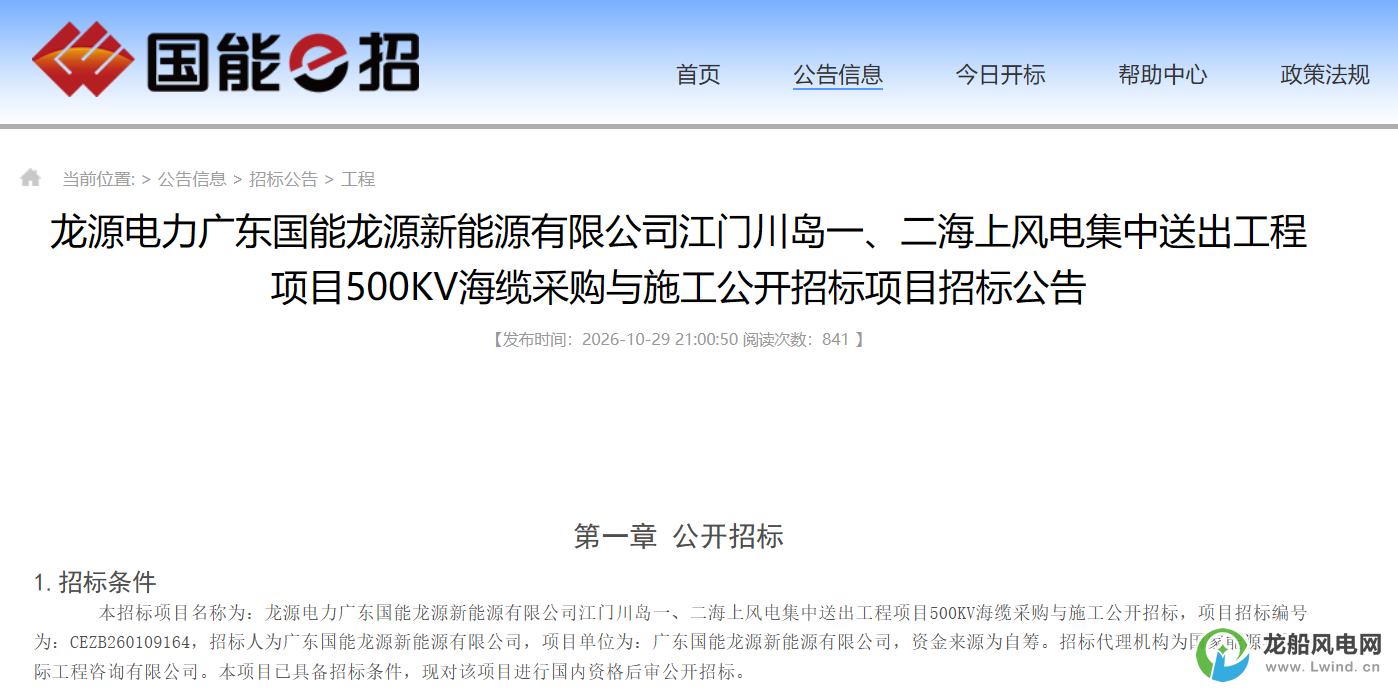

10月29日,国能e招发布《龙源电力广东国能龙源新能源有限公司江门川岛一、二海上风电集中送出工程项目500KV海缆采购与施工公开招标项目招标公告》。

公告显示,江门川岛一、二海上风电项目位于江门市西南侧海域、西侧紧邻阳江帆石场址,东南侧为领海线,规划装机容量均为400MW,总送出容量为800MW。川岛一、二风电机组发出电能均通过66kV集电海底电缆接入位于江门川岛一、川岛二海上风电场址中间预留通道东侧的一座500kV海上升压站,升压后通过2回500kV海底电缆送至海上无功补偿站,进行中间无功补偿,再送至登陆点。送出海缆从该段岸线登陆后采用电缆的方式接入位于国能粤电台山发电有限公司东北侧的陆上集控中心。
海上升压站、海上补偿站、陆上集控中心、2回500kV集中送出海缆属于江门川岛一、二海上风电集中送出工程项目。集中送出工程按照川岛一与川岛二共建共用考虑。
招标范围:本次招标划分两个标段,分别是江门川岛一、二海上风电集中送出工程项目500kV海缆采购与施工标段一和标段二。
标段一:1回500kV海缆(长度约122km,其中海上升压站至中间补偿站长度52km,中间补偿站至陆上集控中心70km,HYJQF41-F 290/500kV-3×630mm2+3×48C 内包3×48芯光缆(详见工程量清单),钢丝铠装,海缆采购及敷设施工的结算长度最终以实际长度为准)海缆及连接头附件、配套的控制电缆、普通光缆、测温光纤、在线综合监测系统及其附件的设计、采购、排产、制造、催交、试验、包装、运输(提供储缆存储点的码头停靠设施)、清点交接、存放管理、开箱检验,提供工厂图纸及资料,以及现场安装敷设施工、海缆保护、电缆终端制作安装和电缆线路竣工试验,水上水下施工许可办理等工作;2回500kV海缆登陆段海缆通道土建施工,含锚固井、定向钻、陆上集控中心站外电缆沟施工等所涉及的全部工作。(详见招标文件)
标段二:1回500kV海缆(长度约122km,其中海上升压站至中间补偿站长度52km,中间补偿站至陆上集控中心70km,HYJQF41-F 290/500kV-3×630mm2+3×48C 内包3×48芯光缆(详见工程量清单),钢丝铠装,海缆采购及敷设施工的结算长度最终以实际长度为准)及连接头附件、配套的控制电缆、普通光缆、测温光纤的设计、采购、排产、制造、催交、试验、包装、运输(提供储缆存储点的码头停靠设施)、清点交接、存放管理、开箱检验,提供工厂图纸及资料,以及现场安装敷设施工、海缆保护、电缆终端制作安装和电缆线路竣工试验,水上水下施工许可办理等工作。(详见招标文件)
标段一和标段二计划工期(施工):
500kV 海缆交货开始日期:2027 年6月15日;
500kV 海缆交货完成日期:2027 年7月15日;
500kV 海缆敷设开始日期:2027 年 6月20日;
500kV 海缆敷设完成日期:2027 年8月30日;
500kV 海缆调试完成日期:2027 年9月30日;
海缆敷设施工工期为70个日历天,施工工期日历天数与根据前述计划日期计算的工期天数不一致的,以施工工期日历天数为准。(以招标人书面通知为准)
